一、SMT贴片打样快速入门

简而言之:  就是嘉立创帮您焊好常用元件,到手即可用,而且是机器焊接,工业级的品质。

1.下订单流程:  简单来说 其实只需要这么两步流程:

(1) 下PCB (线路板) 订单

(2) 下SMT (贴片) 订单

2.需要您准备什么物料?

答: 什么物料都不用您准备,嘉立创包料

(1) 元器件: 不需要您提供, 嘉立创提供所需元器件

(2) PCB (线路板): 使用PCB订单.

3.需要您准备什么文件?

答:

方式1: 最简单的方式:可以仅提供一份<PCB源文件>,就能加工

(1) 下PCB (线路板) 订单时需要: <PCB源文件>的文件.

(2) 下SMT(贴片)订单时 选用 系统生成的 <BOM (材料清单)> 和 <坐标文件>, 即可. 但帮您导出这两份文件支持的格式不多,目前系统有支持: Altium Designer, Protel 99SE, PADS 源文件.注释:PCB源文件中需要填写正确的元器件参数

方式2: 使用 <Gerber格式> + <BOM (材料清单)> + <坐标文件>, 主流EDA工具一定是能导出这些文件的, 例如LCEDA.

(1) 下PCB (线路板) 订单时需要: <Gerber格式>的文件

(2) 下SMT(贴片)订单时 选用 您生成的 <BOM (材料清单)> 和 <坐标文件>

4.SMT (贴片)需要几天完工呢?

单说SMT (贴片) 的话, 我们的工期还是比较快的. 根据我们的统计90%订单能在半天内完成贴片.

由于 我们在加工PCB (线路板) 的同时也在同步准备SMT(贴片)所需要一些配套资料,例如准备元器件, 准备SMT钢网等.   实际上我们是在同步准备所需的材料. 所以总的工期也是很快速的.

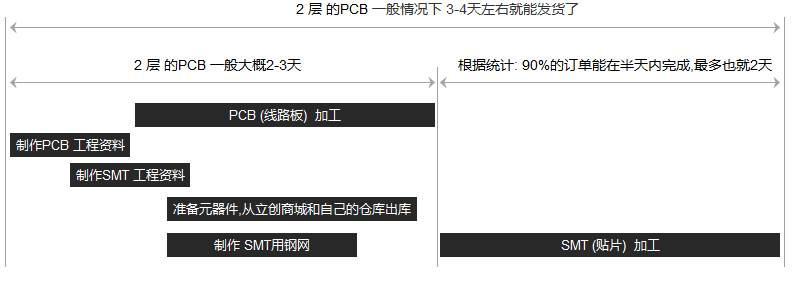

为了方便.这里绘制了一张草图(甘特图) 辅助理解, 下图举例一个2层板的工期:

SMT交期如下图:

 5.SMT (贴片) 是怎么收费的呢?

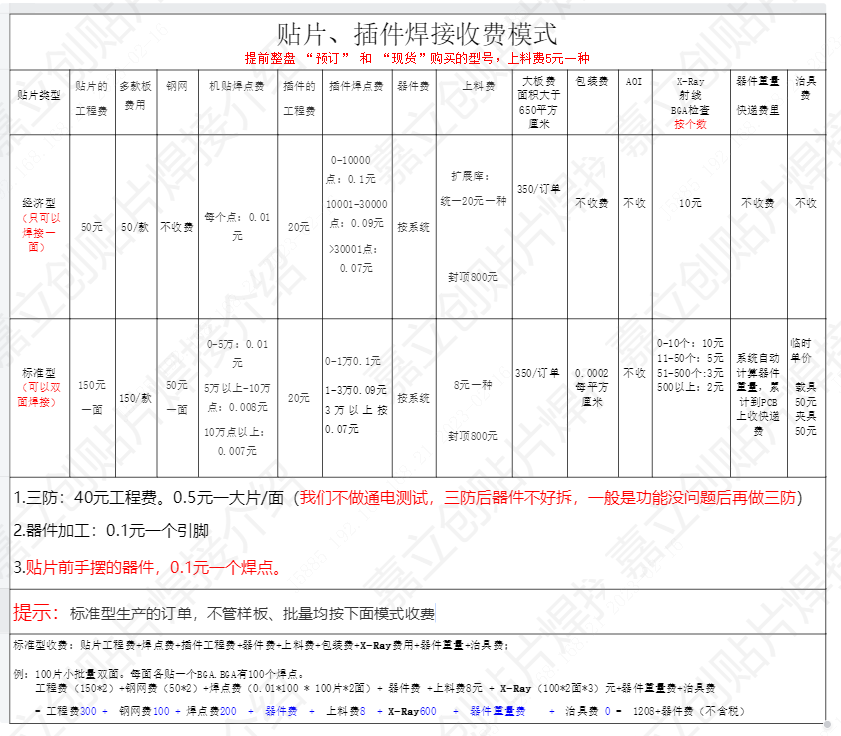

经济型与标准型具体收费明细如下图:

(提示:标准型生产的订单,不管样板、批量均按上面模式收费)

标准型收费:贴片工程费+焊点费+插件工程费+器件费+上料费+包装费+X-Ray费用+器件重量+治具费;

例:100片小批量双面。每面各贴一个BGA.BGA有100个焊点。

工程费(150*2)+钢网费(50*2)+焊点费(0.01*100 * 100片*2面)+ 器件费 +上料费8元 + X-Ray(100*2面*3)元+器件重量费+治具费

= 工程费300 + 钢网费100 + 焊点费200 + 器件费 + 上料费8 + X-Ray600 + 器件重量费 + 治具费 0 = 1208+器件费(不含税)
